山東新龍集團55MW汽輪機4#機組通流結構技改提效項目 順利通過工程驗收節能提效比例達7.72%遠超合同約定
我安徽譽特雙節能技術有限公司,承接的山東新龍集團55MW汽輪機4#機組通流結構技改提效項目,自2022年3月25日一次性開機沖轉成功并網以來,當前已順利運行42天,機組各項參數指標均正常、穩定。項目于近日順利通過工程驗收,實測同等工況條件下,節能提效比例達7.72%,遠超合同約定的5%考核指標,同時合同約定改造工期為35天,實際完成為32天,節約三天時間。
機組改造后,在同等50MW電負荷工況條件下,節能增效電量達3860kw/h,按年運行8000小時,電費0.5元/kw.h核算,年可創造節能經濟效益達1544萬元,年可節約標煤消耗達10190.4噸,年可減少碳氧化合物及粉塵排放26800噸,項目的直接經濟效益和社會效益均非常顯著,在此表示熱烈祝賀。

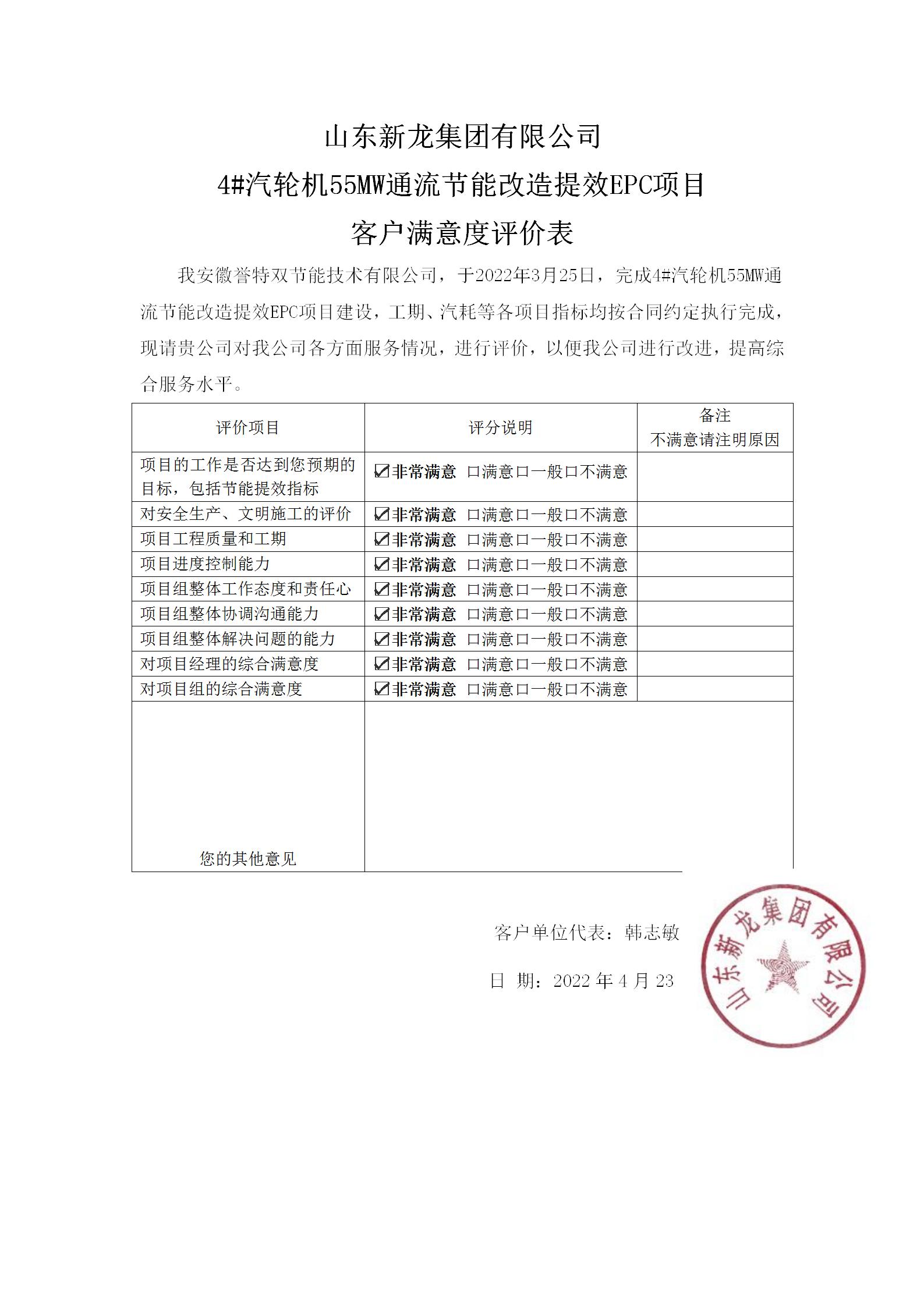

本項目的順利完工實施和實際節能提效成果,受到業主單位的高度贊譽,展示了我公司優良的工作作風和服務理念,代表我公司又成功樹立了一個標桿業績。在此,謹對業主和所有參建兄弟單位表示誠摯的感謝,同時更歡迎廣大潛在用能單位,蒞臨實地考察指導工作,互惠互利,合作共贏!
